工作簡報——2021年第八期

2021年08月29日 10:21  點擊:[]

5D964

2021年第8(總第21期

主編:龔曉明                                                                                                                                    2021824

本期導讀

項目建設

工程進度

建設掠影

存在的問題及工作安排

領導調研(4條)

工程動态(4條)

【項目建設】

一、工程進度(截至8月18日)

新校區建設項目規劃規模為54.6804萬平方米,總用地面積為1497畝(含宜春市公共實訓基地60畝)。截至目前,28棟單體建築已全部進入裝飾裝修和設備安裝施工階段。

其中,公共服務設施9棟,總建築面積為112913平方米:天工樓(圖書綜合樓)外牆油漆、石材和陶闆幹挂施工已完成,1-5層内牆仿瓷施工、6-12層衛生間瓷磚鋪貼基本完成,内牆仿瓷打底施工、玻璃安裝接近尾聲;出彩大會堂(大會堂)陶闆幹挂施工基本完成;日新樓(師生活動中心)、思創樓(8号學院樓)室外裝修施工基本完成,室外雨污水管埋設施工接近尾聲;鲲鵬體育館(1号風雨操場)鋁單闆安裝完成,内牆仿瓷施工、瓷磚鋪貼及玻璃和水電安裝工作接近尾聲;奮發體育場(1号體育場)看台施工完成;思源樓(1号食堂)外牆油漆施工完成,消防水電管道和玻璃安裝工作接近尾聲;知源樓(2号食堂)外牆油漆施工和室内風管安裝完成。

教學樓7棟,總建築面積為185585平方米:德濟樓(1号學院樓)、仁濟樓(3号學院樓)路沿石施工、玻璃安裝和庭院道路基層硬化工作完成,室内裝修施工基本完成;和濟樓(2号學院樓)内牆瓷磚鋪貼和外牆油漆施工基本完成,鋁合金玻璃安裝接近尾聲;正心樓(4号學院樓)外架拆除、内外牆粉刷和保溫施工完成,地磚鋪貼基本完成;博達樓(5号學院樓)、智雲樓(6号學院樓)裝修工程基本完成;漱藝樓(7号學院樓)室内裝修施工基本完成。

學生宿舍12棟,總建築面積為163470平方米:靜園(A區)的7棟學生宿舍室内裝修和外牆油漆施工基本完成,電梯安裝基本完成;雅園1棟(B-1号學生宿舍)内外牆粉刷施工、南座地磚鋪貼完成;雅園2棟(B-2号學生宿舍)地磚鋪貼完成;雅園3棟(B-3号學生宿舍)、雅園4棟(B-4号學生宿舍)外架拆除工作和保溫施工完成;雅園6棟(B-6号學生宿舍)地磚鋪貼基本完成。

校園道路施工同步推進,西區道路基本硬化完成,東區部分通往學生宿舍的主幹道路硬化完成。食堂裝修隊伍,強弱電工程隊伍,空調、電梯安裝隊伍等配套設施施工隊伍已全面進場,大規模展開施工。

目前,建設項目累計完成産值約13.71億元,占總工程量的91%。

二、建設掠影

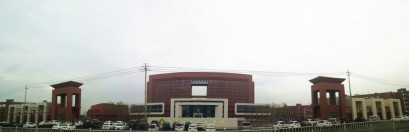

正門

綠化

    ▲ 公共服務設施

天工樓(圖書綜合樓)

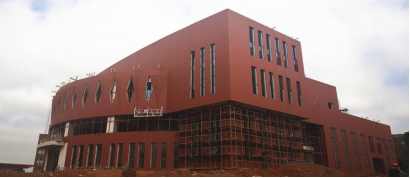

出彩大會堂(大會堂)

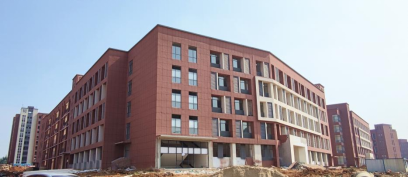

思源樓(1号食堂)

鲲鵬體育館(1号風雨操場)

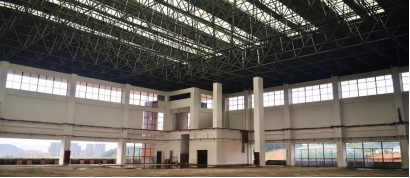

鲲鵬體育館内部

奮發體育場(1号體育場)

    ▲ 教學樓

德濟樓(1号學院樓)

博達樓(5号學院樓)

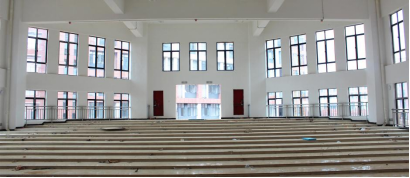

階梯教室内部

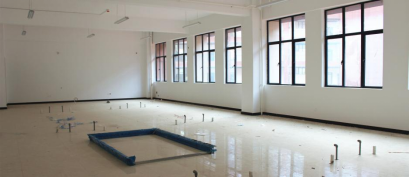

實驗室内部

    ▲ 學生宿舍

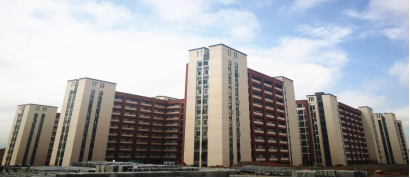

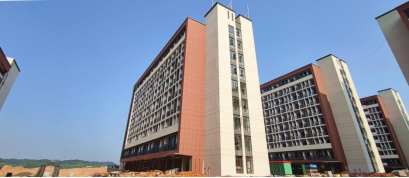

靜園宿舍群(A區宿舍群)

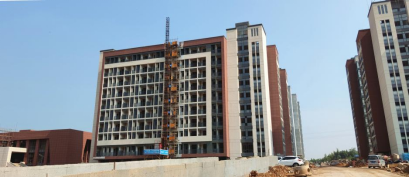

靜園4棟(A-4号)

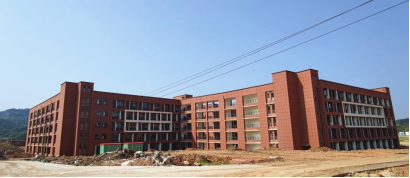

雅園1棟(B-1号)

宿舍内部

三、存在的問題及工作安排

(一)安全質量要重視

1、施工現場部分檢查井井蓋缺失或未蓋嚴實;天工樓(圖書綜合樓)和開物廣場(廣場)架空層臨邊防護措施未完全到位,部分已安裝完成的欄杆存在高低不平的現象;知源樓(2号食堂)建設區域的物料提升機出現傾斜的狀況,現仍未整改到位;大會堂北面的物料提升機已停用數月,但仍未拆除,存在安全隐患。思源樓(1号食堂)、知源樓(2号食堂)的一層落地鋁合金窗戶面積較大,未完全按照設計要求施工,在受到壓力時晃動明顯,須采用加固措施;天工樓北面擋土牆出現開裂、移位的情況,需及時拿出整改方案,返工處理;思創樓(8号學院樓)外牆線條不夠順直,局部漆面存在空鼓現象,需返工修補。

2、項目參建單位要始終把安全、質量放在第一位,不斷強化意識,提高培訓質量,加大檢查力度,嚴格規範作業,嚴抓施工安全,嚴把施工細節,全面、深入、細緻地開展安全和質量隐患排查,采取有力措施及時發現和消除隐患,堅持精益求精,緻力實現參建單位各負其責,密切配合,齊抓共管安全質量的良好局面,齊心協力打造滿意工程、精品工程、放心工程。

(二)工程資料要齊全

    當前,項目建設已進入掃尾攻堅期,需開始陸續準備竣工驗收資料。但部分專項驗收包括幕牆、節能、消防、人防驗收仍未完成;部分圖審費用、檢測費用仍未落實;部分項目資料收集、整理進度滞後于工程進度,存在不完整、設計單位未簽字、安全功能方面的檢測資料未送檢等情況。

    項目參建單位需加強溝通協調,強化監督檢查,合力落實專項驗收工作,積極解決資金緊缺問題,嚴格對标竣工驗收所需資料清單,按照工程技術資料管理要求,認真做好資料的收集、整理、歸檔工作,逐塊逐項查缺補漏,确保資料的真實性與完整性。

    (三)現場管理要有序

    目前,空調、電梯、強電、弱電、食堂等多家隊伍陸續進場施工,交叉工作面大、頭緒繁多,管理困難。學校項目部要做好統籌協調工作,經常深入工程一線了解情況,發現問題,現場辦公,促進多方溝通,協調各方按照輕重緩急有序施工;項目總承包單位要做好溝通對接、配套保障工作,督促各施工隊伍緊密銜接,确保安全質量控制到位,項目進度推進順利;各隊伍要熟悉自身業務範圍,明确各工種的交叉工作界面、施工順序,加強與學校項目部、項目總承包單位以及其他隊伍之間的協商、合作,從技術上确保不會産生施工沖突和作業矛盾,開展科學、安全、高質、高效的施工。

    (四)道路施工要提效

    開學臨近,但道路水穩基層、瀝青、路沿石、綠化等施工仍未展開,工程亟待提速。道路施工需搶抓有利天氣,明确推進計劃,倒排工期,提質提效,并與室外管網施工協同布局,密切配合,合理安排工序穿插,全力以赴打通路網,确保開學時道路安全、通暢。

    (五)管網建設要同步

    1、供水、供電、供氣工程推進速度亟待提高:一要盡快打通校園路障,為強電施工順利進行創造必要條件;二要盡早安排供水、供氣單位進場施工,以确保具備搬遷和開學的必備條件。

    2、部分樓棟網絡綜合布線所需的水平管未埋設完成;部分消防強電被設置于弱電間。且因施工順序等原因,當前,基礎網絡及綜合布線建設速度跟不上部分樓棟的裝修施工進度,兩支隊伍在交叉施工中恐存在相互制約之處,需加強溝通協調力度,理順輕重緩急,力求協同推進,無縫銜接。

    3、室外弱電管網施工隊伍上周未進場施工,不少需要埋設的管線處于人行道、庭院施工區域,若不盡快展開管線埋設工作,恐影響該區域的工程進度。新校區智慧校園建設部和新校區建設項目施工單位需與室外弱電管網施工隊伍主動對接,積極溝通,要求其立即進場,展開施工。

    (六)配套工作要跟上

    随着開學日期的臨近,項目建設已進入最緊張、艱巨的倒計時階段,但仍有部分工作的進展情況未完全達到預期目标。項目參建各方需明确搬遷和開學工作的要求,齊心協力,真抓實幹,不折不扣地落實各項工作任務,确保工程按質如期交付使用。

    一要全速推進食堂裝修工程,在确保安全質量的基礎上,切實保障開學後的就餐條件。二要加快推進場地平整工作,及時清理積存的建築垃圾,強化渣餘土管理,盡早布置、清整各樓棟的庭院區域。三要積極推進門區門禁建設,根據實際使用需求,盡快制定一套現代化、智能化、功能齊全的門禁系統設計方案,并編制預算。四要統籌推進配套設施建設,協同布局通訊網絡、快遞、超市、店鋪、垃圾分類投放點、共享單車等配套設施。五要同步推進設施設備采購,加速大會堂空調、風雨操場照明燈具等招标采購進程,緊盯空調、電梯、自動扶梯、課桌椅等設備的生産、安裝進度。

領導調研

● 7月12日,宜春市委常委、統戰部部長徐紹榮,市政府副秘書長、政府機關黨組成員周軍率有關部門負責同志一行到新校區實地視察西氣東輸管線防護情況,并研究其遷改工作。市教體新區建設指揮部辦公室主任楊榮輝、常務副主任易國民,我校黨委書記、新校區建設指揮部總指揮任軍,校長、新校區建設指揮部第一副總指揮楊雲山等一行陪同視察。

● 7月14日,江西省民政學校校長袁金亮,樟樹市民政局黨組書記、局長徐國洪率有關部門負責人一行到新校區建設現場學習考察。我校黨委書記、新校區建設指揮部總指揮任軍,校長、新校區建設指揮部第一副總指揮楊雲山,校紀委書記、新校區建設指揮部常務副總指揮夏劍賓等一行陪同交流。

8月4日,市教體新區建設指揮部辦公室常務副主任易國民、副主任楊榮一行到新校區建設現場看望慰問堅守工作崗位的一線幹部職工,給他們送去礦泉水防暑藥品“清涼禮包”。我校黨委書記、新校區建設指揮部總指揮任軍,校紀委書記、新校區建設指揮部常務副總指揮夏劍賓參與慰問

● 8月10日,市人力資源和社會保障黨組成員、副局長陳建軍,黨組成員、市勞動就業管理局局長易炳及有關部門負責人一行到市公共實訓基地實地調研,随後到廣潤項目部會議室召開會議,就宜春技師學院的籌建方案、公共實訓基地的資金使用計劃等問題展開商議。我校黨委書記、新校區建設指揮部總指揮任軍,校長、新校區建設指揮部第一副總指揮楊雲山,校紀委書記、新校區建設指揮部常務副總指揮夏劍賓等人陪同調研,出席會議。

工程動态

● 8月7日,市特種設備監督檢查中心對雅園(西區學生宿舍)電梯進行檢驗檢測。

● 8月10日,市公交集團黨委書記、董事長王少雲,黨委委員、副總經理袁斌帶領集團有關部門負責人一行來到新校區項目部,就公交始末站建設事宜與我校對接,展開會談。我校黨委書記、新校區建設指揮部總指揮任軍,校長、新校區建設指揮部第一副總指揮楊雲山,校紀委書記、新校區建設指揮部常務副總指揮夏劍賓等人出席會議。

● 8月12日,新校區智慧校園建設部在廣潤項目部會議室組織召開新校區建設項目室外、室内弱電管網敷設溝通協調會。項目施工單位、跟審單位,弱電工程監理單位,江西省郵電建設工程有限公司、中國移動通信集團江西有限公司宜春分公司有關負責人參加會議。

● 8月18日,校領導一行來到新校區,深入每一建設區域仔細查看進展情況,現場發現問題、協商問題、解決問題,推進新校區建設提質提速提效。
