2021年第7期(總第20期)
主編:龔曉明 2021年7月9日
● 本期導讀 ●
★搬遷工作
我校舉行新校區整體搬遷啟動儀式
校黨委書記任軍在新校區整體搬遷啟動儀式上的講話
★項目建設
工程進度
建設掠影
存在的問題及工作安排
★領導調研(7條)
★工程動态(2條)
【搬遷工作】
我校舉行新校區整體搬遷啟動儀式
晴空萬裡,豔陽高照。6月23日,在這萬物生長、欣欣向榮的仲夏時節,我校新校區整體搬遷啟動儀式在新校區開物廣場隆重舉行。我校黨委書記、新校區建設指揮部總指揮任軍,校長、新校區建設指揮部第一副總指揮楊雲山攜全體校領導出席啟動儀式。全體中層幹部和參與第一天搬遷工作的300餘名師生參加儀式,共同見證這一曆史性的時刻。
上午8時58分,随着楊雲山宣布儀式正式開始,21響禮炮響徹雲霄,校國旗護衛隊邁着铿锵有力的步伐向旗台邁進。在莊嚴的國歌、悠揚的校歌聲中,全體師生肅立注目,五星紅旗和一綠一白兩面校旗先後冉冉升起,高高飄揚在新校區上空。
儀式上,任軍對學校整體搬遷工作的開啟表示了熱烈祝賀,為在新校區建設中辛勤付出的參建各方以及參建人員緻以衷心感謝。緻辭中,任軍引用國學大師王國維提出的人生三重境界來生動比喻新校區建設的艱辛曆程,比喻學校螺旋式上升的發展曆程。他表示,無論是新校區建設還是學校的發展,都曆經了“獨上高樓,望盡天涯路”的立志階段,付出了“衣帶漸寬終不悔,為伊消得人憔悴”的艱辛與努力,才終于迎來了“蓦然回首,那人卻在燈火闌珊處”的理想境界。新校區的建成啟用翻開了學校發展的嶄新篇章,然而,“一所大學僅有大樓是遠遠不夠的,更要有大師”。任軍強調,下一步,學校要将精力集中在内涵建設上。他激勵全體師生要在新的校區,共同耕耘,共同努力,為建設“美麗宜職、文明宜職、進位宜職、雙高宜職、本科宜職”積蓄力量,在出彩宜職綻放新的更大的光芒。
随後,校領導和全體師生移步新校區大門口,為校名揭牌。在漫天的禮花下,在振奮人心的倒計時中,校領導一同揭開紅幕,嶄新的校徽和八個遒勁有力的燙金大字——“澳门6766官网”映入眼簾,熠熠生輝。最後,校領導攜全體師生合影留念,記錄下這一載入史冊的重大時刻,雀躍的神情與歡樂的笑容洋溢在每一位師生臉上,内心的澎湃與喜悅呼之欲出。
啟動儀式的落幕标志着學校整體搬遷工作正式開始。六輛身披大紅綢帶的搬運車載着師生,載着希望與憧憬緩緩駛向學生宿舍。一個生機盎然、蓬勃發展的澳门6766官网正在這方嶄新的土地上崛起,騰飛。
在新校區整體搬遷啟動儀式上的講話
任軍
旭日東升,和風南來,滿目蒼翠,處處洋溢着喜慶的氣氛。今天,2021年6月23日,農曆辛醜年五月十四,在這個激動人心的日子裡,我們終于奮鬥到了曆史性的一刻。在全體師生和社會各界的熱烈期盼中,我們迎來了澳门6766官网的整體搬遷,迎來了學校新的發展機遇。
兩年前的昨天——2019年的6月22日,此地滿目蒼涼,荒山野嶺亂草崗。但是在這兩年的時間裡,全校師生和衷共濟,盡銳齊出,曆經了“獨上高樓,望盡天涯路”的追尋,克服了各種各樣的困難:克服了土地報批手續不完整的困難,克服了大雨連綿無法施工的困難,克服了資金壓縮調整的困難,克服了疫情期間施工人員返工的困難,終于在兩年後的今天,在全體師生的共同努力下,特别是在項目部同志們的艱苦奮鬥、辛勤付出下,取得了預期的勝利。項目部的同志們黑了,瘦了,大樓卻一寸一寸地長起來了,現在我們看到了滿園春色,巍峨樓群屹立在我們面前。
“衣帶漸寬終不悔,為伊消得人憔悴”,發強剛毅,砥砺前行,我們終于迎來了“蓦然回首,那人卻在燈火闌珊處”的理想境界,順利實現了搬遷。但現在的新校區還不是很完善,距開學還有兩個月的時間,兩個月後,我們的學校将變得更美更好更亮!再花5至8年的時間,我們繼續完善學校的信息化、文化、美化、綠化、亮化,一座美麗的學府将崛起在宜春這塊紅色的土地上,成為宜春人民、四方學子殷殷向往的地方。
老師們,同學們,同志們:剛剛,我借用了國學大師王國維關于人生三重境界的論說,從立志到修為到成功來言說學校的發展。可以這樣說,學校的成長也一直在經曆螺旋式的上升。建設一座新的校區,讓學校有更大的發展空間,一直是我們宜職人的夢想。今天,我們終于夢想成真了,我們擁有了這座占地1500畝、充滿現代氣息的壯麗校園。但是,大學并不僅僅有大樓,更要有大師。今後,我們要以更多的精力,積蓄力量,注重内涵式的發展。前不久,學校通過了教育廳的内部質量考核體系的診改複核,增強了我們進行内涵式發展的信心和決心,為我們建設“美麗宜職、文明宜職、進位宜職、雙高宜職、本科宜職”打下了堅實基礎!
老師們,同學們,同志們:讓我們在新的起跑線上,凝心聚力,尚德尚賢,惟精惟一,共同見證澳门6766官网的發展與成長,共同見證我們自己的成長與強大,讓我們在出彩宜職去創造更加輝煌燦爛的明天!
謝謝大家!
2021年6月23日
【項目建設】
一、工程進度(截至7月5日)
新校區建設項目規劃規模為54.6804萬平方米,總用地面積為1497畝(含宜春市公共實訓基地60畝)。截至目前,28棟單體建築已全部進入裝飾裝修和設備安裝施工階段。
其中,公共服務設施9棟,總建築面積為112913平方米:天工樓(圖書綜合樓)裙樓玻璃幕牆框架安裝完成,外牆油漆、石材幹挂施工接近尾聲,1-5層内牆仿瓷施工、6-12層衛生間瓷磚鋪貼基本完成;出彩大會堂(大會堂)外牆面幹挂石材預埋鐵件安裝完成;日新樓(師生活動中心)外牆油漆、防水工程施工及地下室頂闆濾水闆安裝完成,樓層乳膠漆噴塗接近尾聲;鲲鵬體育館(1号風雨操場)外牆屋面瓦施工完成,内牆仿瓷、外牆油漆施工及水電安裝工作接近尾聲;奮發體育場(1号體育場)看台防水施工完成,内牆仿瓷、外牆油漆施工基本完成;思創樓(8号學院樓)樓梯欄杆安裝完成,内牆乳膠漆噴塗和瓷磚鋪貼基本完成;思源樓(1号食堂)外牆油漆施工、室外場地和門廳硬化工作接近尾聲;知源樓(2号食堂)外牆油漆施工基本完成。。
教學樓7棟,總建築面積為185585平方米:德濟樓(1号學院樓)外牆真石漆施工完成,樓梯欄杆、教室門、衛生間隔斷安裝完畢,衛生間洗臉台盆和玻璃安裝及衛生清理工作接近尾聲;和濟樓(2号學院樓)牆體砌築和外牆粉刷施工完成,外架拆除完畢,鋁合金窗框安裝接近尾聲;仁濟樓(3号學院樓)外牆真石漆施工完成,燈具和衛生間隔斷安裝完畢,室内乳膠漆噴塗、玻璃和教室門安裝及衛生清理工作接近尾聲;正心樓(4号學院樓)内外牆粉刷和保溫施工基本完成;博達樓(5号學院樓)、智雲樓(6号學院樓)裝修工程基本完成;漱藝樓(7号學院樓)瓷磚鋪貼、内牆仿瓷施工及内牆乳膠漆噴塗基本完成。

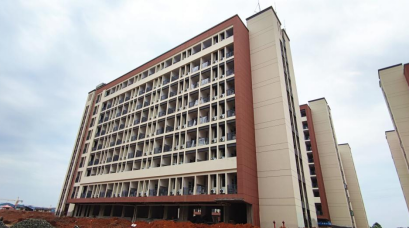

學生宿舍12棟,總建築面積為163470平方米:靜園(A區)的7棟學生宿舍瓷磚鋪貼和内牆仿瓷施工完成,外牆油漆施工和門安裝工作接近尾聲,正陸續展開衛生清理工作;雅園1棟(B-1号學生宿舍)南座地磚鋪貼基本完成;雅園2棟(B-2号學生宿舍)保溫和粉刷施工基本完成;雅園3棟(B-3号學生宿舍)内牆粉刷施工進度過半;雅園4棟(B-4号學生宿舍)内牆粉刷施工已完成;雅園6棟(B-6号學生宿舍)地磚鋪貼接近尾聲。
校園道路施工同步推進,西區道路基本硬化完成,東區部分通往學生宿舍的主幹道路硬化完成。校園綠化工程有序推進,廣場樹池區域及廣場兩邊已載種苗木、鋪種草皮面積約一萬多平方米。
目前,建設項目累計完成産值約12.92億元,占總工程量的85%。
二、建設掠影

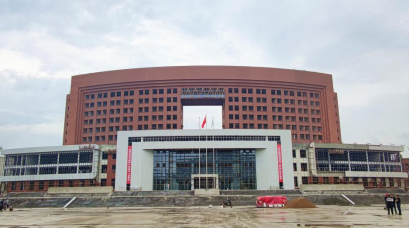

校門
▲ 公共服務設施

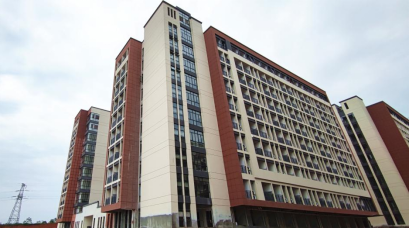

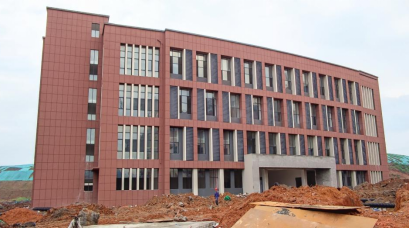

天工樓(圖書綜合樓)
内部

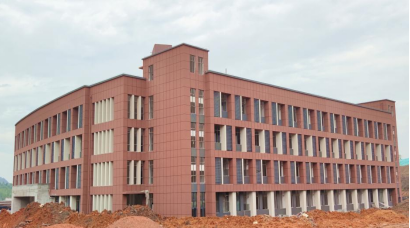

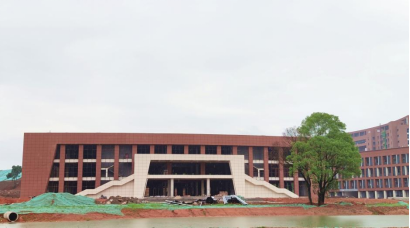

日新樓(師生活動中心)
思源樓(1号食堂)

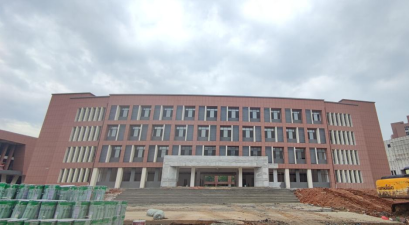

思創樓(8号學院樓)
▲ 教學樓

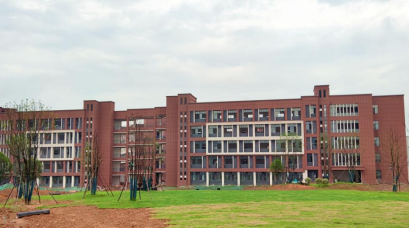

仁濟樓(3号學院樓)
漱藝樓(7号學院樓)

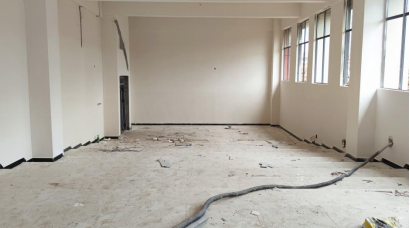

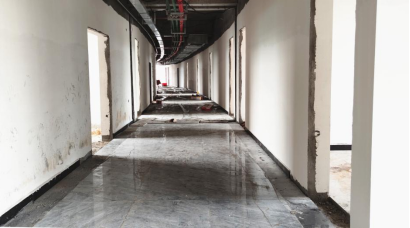

教學樓教室内部

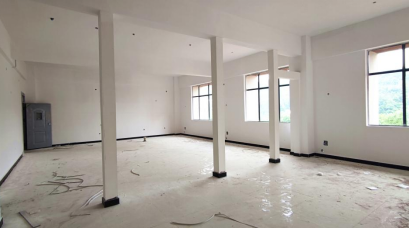

階梯教室内部
▲ 學生宿舍

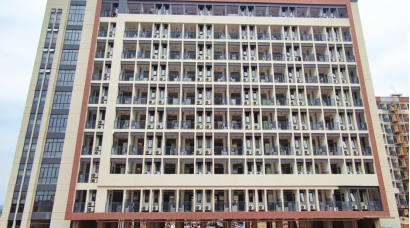

靜園(A區)空調

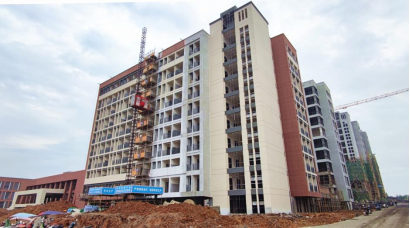

靜園4棟(A-4号)
靜園5棟(A-5号)
雅園1棟(B-1号)
雅園3棟和雅園4棟(B-3号和B-4号)
三、存在的問題及工作安排
(一)狠抓工程安全 确保建設質量
部分樓棟的電梯井口、陽台、連廊等區域及廣場架空層的臨邊防護設施未完全到位;部分施工機械在未使用的狀态下,存在防護門鎖閉不嚴的現象;部分雨污水井及樓棟伸縮縫的間隙處存在未蓋蓋闆,或遮蓋不嚴的情況;作業現場部分人員未正确佩戴安全帽,系挂安全繩,存在安全隐患。天工樓(圖書綜合樓)北面山體擋土牆施工質量有待提高;漱藝樓(7号學院樓)、思創樓(8号學院樓)部分窗戶與牆體縫隙處未封堵密室,容易導緻雨水滲入,部分不鏽鋼欄杆杆件交接處焊接牢固度有待提高;師生活動中心門廳處出現裂縫,已做簡單整改,但需進一步完善;部分樓棟的地面瓷磚出現空鼓現象,内外牆粉刷也存在空鼓和開裂的情況,牆面漆施工平整度有待提高;學生宿舍的不少門鎖存在鎖閉困難的情況,裝飾工程施工不夠精細。且施工單位存在未及時回複整改通知單的現象。
針對上述情況,施工單位需加強對各勞務班組的安全與質量教育培訓,做好逐級安全技術交底工作;需及時回複監理單位下發的整改通知單,确保全部問題整改到位;需開展自查自糾,要求專職安全員嚴格履行崗位職責,加強工程安全和質量巡查,及時發現和制止作業人員違章行為,第一時間排除安全和質量隐患。
監理單位需對施工過程進行全過程、全方位的安全質量監督、控制與檢查,及時發現問題和隐患,提出整改意見,并現場下發整改通知單,對在規定時限内未整改到位的勞務班組,應以罰款、停工整頓等措施堅決處治。
學校項目部成立新校區建設項目專項(裝飾)工程質量管理領導小組加大對施工現場的監督、檢查力度,各施工小組要全面了解和掌握所負責區域的建設狀況,及時發現安全和質量隐患,并督促隐患的整改,對無法立即解決的問題,迅速同有關負責人聯系、反應,并形成問題清單在工作調度會上彙報,多方協調、溝通,以确保施工項目安全和質量目标的實現。
(二)強化門區管理 科學安排施工
1、現恰逢暑假,又将于新校區開學,易出現學生、家長等與建設工作無關的人員來施工現場參觀的現象,要切實加強門區管理,對進入施工現場的人員、車輛進行嚴格的詢問、登記,嚴禁無關車輛、人員進入,以确保施工現場安全、有序。
2、現處夏季,工人開工晚,收工早,集中在一天之中最熱的時段施工,效率不高,易發生中暑等情況。部分施工區域存在工人短缺的現象,尤其是東區的施工隊伍未能嚴格按照倒排的時間節點完成相應的建設工作,急需增派人手,切實加強防暑降溫和勞動保護工作,科學合理地安排施工工序、作業時間,進一步提升工程建設效率,确保按計劃推進項目建設進度。
(三)全速打通路網 有序排布管線
1、道路施工有待提速。要搶抓有利天氣,采取有力舉措,在确保施工安全、質量的基礎上,開足馬力打通路網,确保不因道路問題影響開學。
2、西區管廊工程交叉施工,存在不同類别的管線重疊堆積的情況,管線綜合布置的秩序性、科學性、有效性亟待提高。強電、弱電、水管等管線要嚴格按照規定分開埋設,以免管線之間相互沖突、幹擾,甚至産生安全隐患。目前,現場多處雨污水管在交叉施工過程中已被破壞,急需做好标記,在回填土方之前修複完成。
(四)協調多點力量 協同推進建設
目前,學生公寓床、空調、強電、食堂等多家隊伍陸續進場施工,交叉工作面大、内容複雜。學校項目部要發揮牽頭抓總作用,做好統籌、協調、對接工作,确保各施工隊伍的順利進場和有序施工,并加強對建設現場的巡查、監督,做到及時發現問題,準确分析問題,妥善解決問題;項目總承包單位要做好配套保障工作;各裝修隊伍與學校項目部、項目總承包單位以及各隊伍之間要及時溝通,密切配合,通力協作,嚴格按照施工順序、施工規範展開安全、科學、有序、有效的施工。
(五)完善各類圖紙 書面蓋章确認
目前,項目全面進入裝飾裝修和安裝工程施工階段,但部分圖紙還未到位。例如,要盡快提供紙質版架空層頂闆亮化設計圖,園林規劃設計圖,天工樓(圖書綜合樓)增設強電、弱電圖;要盡早确定規劃二路門口增設的公交停車場的面積和施工圖、學校大門口綠化帶和停車位的施工方案與施工圖。所有圖紙均需學校簽字蓋章,提供紙質版,以便施工單位按圖施工;所有涉及變更、優化設計及裝修材料、施工方式的選定等事項,在與設計單位等相關參建方協商敲定後,學校以書面形式簽字蓋章确認,施工單位根據書面要求及時傳達到位,組織到位,落實到位。
(六)統籌配套工作 全力保障開學
目前,項目建設工作已從保搬遷逐步過渡到保開學的倒計時沖刺階段,各項配套工作的推進速度有待進一步提高。各參建單位要統籌協調,強化溝通,通力合作,攻堅克難,全力以赴把握時間節點,有序快速推進各項目的建設進度,以免因步調不統一緻使不同施工項目之間相互脫節,全力确保新學期按時、順利開學。
一要全速推進弱電管網建設工作。目前,西區各樓棟已進入室外道路和庭院硬化、土方平整工作階段,但室外弱電隊伍還未确定。要盡快确認室外弱電施工隊伍,進場施工,以便更好更快地推進室外配套施工,以免對已硬化、整理完成的區域造成二次破壞。二要協同推進設備采購工作,加速空調、電梯、自動扶梯、實驗實訓設備、課桌椅、黑闆等招标采購進程。三要協同布局校園綠化、美化、亮化、文化、物業安保及搬遷等工作。
【領導調研】
● 5月13日,教育部科技發展中心網絡信息處處長馬亮,唐山工業職業學院原黨委書記田秀萍,教育部科技發展中心專家晉軍,國家職業教育虛拟仿真示範實訓基地總經理項順、運營部經理周玮一行冒雨到我校新校區建設現場調研指導。省教育廳副廳長裴鴻衛、職成處一級主任科員楊涵深,我校新校區建設指揮部總指揮、校黨委書記任軍,新校區建設指揮部第一副總指揮、校長楊雲山,新校區建設指揮部常務副總指揮、校紀委書記夏劍賓等校領導陪同調研。
● 6月17日,江西衛生職業技術學院黨委書記潘星星一行到我校新校 區建設現場考察交流。我校新校區建設指揮部總指揮、校黨委書記任軍,新 校區建設指揮部第一副總指揮、校長楊雲山,新校區建設指揮部常務副總指 揮、校紀委書記夏劍賓等一行陪同交流。
● 6月18日,校領導一行到新校區大門、廣場、圖書綜合樓等建設區域,現場協商讨論相關事宜,随後到廣潤項目部會議室召開工作調度會。新校區各部門負責人、項目部施工組各組組長,學校搬遷工作小組有關負責人,項目施工單位、監理單位、跟審單位參加會議,調度工程進度,部署搬遷工作,協調工作困難,研究工作舉措,安排工作計劃。
● 6月22日,市人大常委會副主任邱玉,市人大常委會委員、教科文 衛委主任龔喬,副主任姜海清,辦公室主任張欽一行到我校新校區實地調研 工作。市教育體育局黨委副書記、副局長羅丹等人一同調研。我校新校區建 設指揮部總指揮、校黨委書記任軍,新校區建設指揮部第一副總指揮、校長楊雲山,新校區建設指揮部常務副總指揮、校紀委書記夏劍賓等校領導陪同 調研。
● 6月28日,市政協副主席、農工黨市委主委程北平率市發改委,市 自然資源局、市人社局、市科技局、農工黨市委辦有關負責同志一行到我校 新校區建設現場進行調研。市教體新區建設指揮部辦公室常務副主任易國 民,我校新校區建設指揮部總指揮、校黨委書記任軍,新校區建設指揮部第 一副總指揮、校長楊雲山,新校區建設指揮部常務副總指揮、校紀委書記夏 劍賓等一行陪同調研。
● 6月30日,市政府副秘書長、政府機關黨組成員周軍率市發改委、市應急管理局、市自然資源局、市教體局、袁州區政府、宜陽新區政府、西氣東輸公司南昌輸氣分公司有關負責同志一行到我校新校區建設現場,實地調研西氣東輸管線防護情況,并研究其遷改工作。市教體新區建設指揮部辦公室主任楊榮輝等領導,我校新校區建設指揮部總指揮、校黨委書記任軍,新校區建設指揮部第一副總指揮、校長楊雲山,新校區建設指揮部常務副總指揮、校紀委書記夏劍賓等一行陪同調研。
● 7月9日,市政協副主席熊勤香一行到我校新校區建設現場開展“推 進宜春高等教育全面升級,服務宜春經濟社會發展”專題協商調研活動。我 校新校區建設指揮部總指揮、校黨委書記任軍,新校區建設指揮部常務副總 指揮、校紀委書記夏劍賓等校領導陪同調研。
【工程動态】
● 6月16日,教體新區建設指揮部總工程師吳榮華等有關負責人到廣潤項目部會議室組織召開安全生産工作會議,傳達市經濟技術開發區安全生産專題會議精神,部署“安全生産月”相關工作。新校區建設指揮部常務副總指揮、校紀委書記夏劍賓出席會議。新校區項目部,項目施工單位、監理單位有關負責人參加會議,彙報工作情況,協調相關問題。
● 6月23日—6月26日,我校學生整體搬遷新校區工作順利完成。
(供稿 潘睿琦 攝影 曾建兵)
