澳门6766官网

歡迎訪問澳门6766官网新校區建設專題網站! 學校首頁 | 加入收藏
首頁   |   項目概況   |   機構設置   |   建設要聞   |   招标采購   |   黨風廉政   |  工作簡報   |  建設掠影
項目概況
機構設置
建設要聞
招标采購
黨風廉政
工作簡報
建設掠影

工作簡報——2021年第六期

2021年05月19日 10:23  點擊:[]

5D964

2021年第6(總第19期

主編:龔曉明                                                                                                                                     2021512

本期導讀

項目建設

工程進度

建設掠影

存在的問題及工作安排

領導調研(4條)

【項目建設】

一、工程進度(截至5月8日)

新校區建設項目規劃規模為54.6804萬平方米,總用地面積為1497畝(含宜春市公共實訓基地60畝)。截至目前,28棟單體建築已全部封頂,裝飾裝修和設備安裝施工正在緊鑼密鼓地進行中。

其中,公共服務設施9棟,總建築面積為112913平方米:圖書綜合樓内牆粉刷完成,鋁合金窗戶和裙樓玻璃幕牆框架安裝完成,正在進行外牆油漆、衛生間瓷磚鋪貼、内牆仿瓷等施工;大會堂内牆粉刷完成;師生活動中心欄杆安裝完成,樓層刮白、地磚鋪貼及外牆油漆施工接近尾聲;1号風雨操場外牆真石漆底漆施工、衛生間地磚鋪貼、内外牆粉刷完成,室内仿瓷施工接近尾聲;1号體育場内牆粉刷基本完成,外牆油漆施工接近尾聲。

教學樓7棟,總建築面積為185585平方米:3号學院樓内牆仿瓷、室内水電消防安裝、室外雨污管網施工及衛生間和教室瓷磚鋪貼工作基本完成,外牆真石漆施工以及教室門和大樓欄杆的安裝工作接近尾聲;1号學院樓内牆粉刷完成,室外管網鋪設、教室門和大樓欄杆的安裝工作接近尾聲,外牆真石漆施工進度已過半;5号、6号學院樓地磚鋪貼及樓梯扶手安裝工作基本完成,已進入外牆塗料施工階段;2号、4号學院樓牆體砌築施工基本完成,已進入内外牆粉刷階段。

學生宿舍12棟,總建築面積為163470平方米:A區的7棟學生宿舍消防管道安裝、電線穿管、牆體粉刷施工均已完成,正在大面積進行地磚鋪貼及内外牆油漆施工;B-6号學生宿舍内外牆粉刷施工接近尾聲,開始拆除外架;B-1号、B-2号學生宿舍牆體砌築施工已完成,進入内外牆粉刷及窗框安裝階段;B-3号學生宿舍牆體砌築施工接近尾聲;B-4号學生宿舍牆體砌築施工已過半。

校園道路施工同步推進,部分道路硬化完成,其他道路硬化工作陸續展開。校園綠化工程施工單位已進場,室外景觀、綠化用地土方平整工作正在有序推進,已全面啟動綠化苗木的種植工作。

目前,建設項目累計完成産值約12億元,占總工程量的80 %。

二、建設掠影

廣場

    ▲ 公共服務設施

師生活動中心

師生活動中心内部

1号食堂

1号風雨操場

風雨操場内部

    ▲ 教學樓

醫學院教學樓(3号學院樓)

公共機房、VR實訓室、繼續教育學院等(6号學院樓)

教學樓教室内部

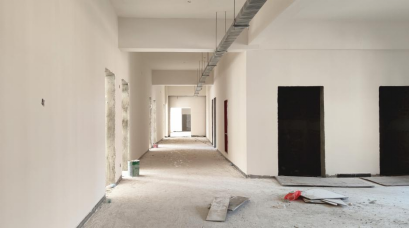

教學樓走廊

    ▲ 學生宿舍

A區宿舍群

A-1号學生宿舍

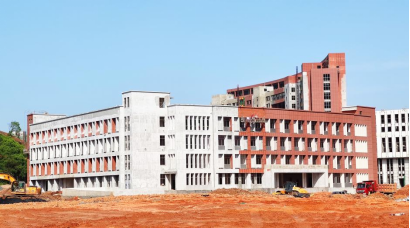

B-4号學生宿舍

學生宿舍内部

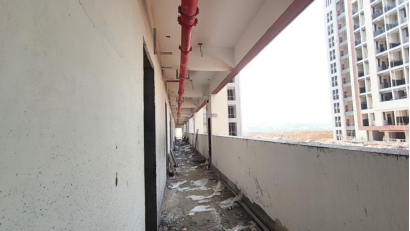

學生宿舍走廊

    三、存在的問題及工作安排

(一)防風險 除隐患 打造精品放心工程

部分樓棟的地面瓷磚出現空鼓現象,内外牆粉刷也存在空鼓和開裂的情況,牆面漆施工平整度有待提高;學生宿舍走廊欄闆壓頂粉刷與施工要求有出入,其陽台區域存在還未完成防水工程驗收就鋪貼瓷磚的現象;2号、4号學院樓的主體工程已完成,但其基礎工程的驗收工作還未完全到位。且項目已進入建設沖刺期,多樓棟已拆架,施工現場多是高空作業,易發生高空墜落和物理打擊等安全事故,危險性較大。

項目參建各方要高度重視施工安全與質量工作。施工單位要加強對各勞務班組的安全與質量教育培訓,強化項目管理人員與施工人員的安全和質量意識,嚴格按照操作規程作業,對存在的安全和質量隐患及時整改到位。

監理單位要嚴把工程驗收程序,對施工現場的安全生産、揚塵治理、文明施工、勞務管理等工作進行常态化檢查,開展徹底、有效的安全和質量隐患排查工作,針對存在的問題及時下發整改通知單,對在規定時限内未整改到位的勞務班組,要采用罰款、停工整頓等措施堅決處治。

學校項目部成立新校區建設項目專項(裝飾)工程質量管理領導小組,對施工現場存在的專項(裝飾)工程質量問題進行專項檢查,督促問題整改到位;定期組織會議,對經常出現的專項(裝飾)工程質量問題提出預防措施和對策,防範于未然。

    (二)優管理 嚴監督 樹立文明施工形象

    1、施工現場沖洗平台的沖洗設備出現故障。施工單位需加大對現場設備的更新和投入力度,對設備進行定期檢修, 保證設備長期連續穩定運行,避免因設備非計劃停運而影響施工計劃。

    2、随着天氣炎熱,施工現場存在帶泥車輛通過校園内硬化完成的水泥道路激起揚塵的現象,要及時沖洗施工道路,注重降塵作業,避免揚塵對空氣造成污染。

    3、施工單位部分勞務班組的負責人未能經常、及時地下工地巡查、對接、協調、落實相關問題。施工單位需進一步加強管理,壓實責任,督促各勞務班組的負責人堅守工地一線,能夠第一時間對施工過程中遇到的困難和問題與相關人員對接溝通,協商處理辦法,落實解決方案。

    4、施工現場存在裝修材料、廢棄物品未按規範要求随意堆放的現象。特别是綠化用地内存在未按要求碼放建築材料的情況,不便于場地平整工作的展開。施工單位需按要求分類、分批、分規格堆放建築材料,保持施工現場整潔,保證材料堆放區域與建築物之間的空間關系布置合理,避免因不規範的堆放而影響原材料的質量受損或失效,進一步消除安全隐患,樹立安全文明的施工形象。

    (三)快推進 提質效 加強道路管網建設

    1、項目建設現已進入沖鋒期,道路施工進度有待推進。施工單位要搶抓有利天氣,在确保施工安全和質量的基礎上,全速推進校園道路建設,以确保到搬遷之時,主要道路能夠順利通行。此外,随着氣溫升高,道路更易出現開裂情況,需進一步提升養護管理水平,切實保證道路質量。

    2、施工便道淤泥過多,不便車輛和人員進出,恐影響建築材料運送。施工單位需派勞務人員及時清理施工便道,做到晴天不揚塵,雨天不泥濘。

    3、目前,雨污水井還未完全砌好,又恰逢雨季,已出現泥沙直入排水排污管道的情況。現管道内泥沙淤積較多,後續清理難度大。需加快推進雨污水井的建設和保護工作,提早制定管道内泥沙清理方案。

    (四) 早協商 快敲定 落實落細建設事項

    目前,項目全面進入裝飾裝修和安裝工程施工階段,部分事項的确定要加快進度。例如,要盡早啟動7号學院樓新風系統的安裝工作,以免影響風管安裝及吊頂施工;要盡早确認1号、3号、7号、8号學院樓及1号風雨操場的地面鋪貼方式;要盡早選定校園路燈、景觀燈的樣式;要盡早提供校園綠化景觀施工圖紙及食堂裝修施工圖紙所有涉及變更、優化設計及裝修材料、施工方式的選定等事項,在與設計單位等相關參建方協商敲定後,學校以書面形式确認。施工單位需根據要求,及時傳達到位,組織到位,落實到位。

    (五)明重點 抓關鍵 确保如期整體搬遷

    随着整體搬遷時間的臨近,項目建設已進入最後沖刺階段。參建各方要全力以赴加快建設步伐,重點突出圖書綜合樓、學生宿舍、各二級學院樓的辦公室以及大門區域的建設工作,緊盯時間節點,優化施工方案,充實施工力量,科學調配人員,倒排工期,統籌施工,精準發力,确保如期整體搬遷。

    (六)強聯動 增人手 提高項目建設效率

    1、施工單位存在上下對接、東西聯動不足,信息傳達不夠順暢,對已确定的事項落實不夠及時、到位等情況。施工單位的上下級、東西區及各部門、各勞務班組間要加強溝通聯動,統一思想,統一目标,統一标準,統一行動,避免因信息傳達不到位、施工步調不協調、要求落實不及時,影響建設效率。

    2、目前,項目建設多點開花,齊頭并進,施工一線在一定程度上存在人員緊張的情況,恐影響建設效率。施工單位要根據實際情況,增加施工人員,合理調配各工種人員數量,充分滿足建設需求,确保項目按時按質交付使用。

    (七)齊統籌 促合力 加快推進配套工作

    目前,項目建設的各項配套工作未能完全統一步調,存在互相牽制的情況。參建各方要強化溝通,加密調度,統籌安排,協同攻堅,奮力推進各項配套工作提檔加速,努力做到各環節有效銜接,無縫對接,有序推進。

    一要抓緊落實強弱電工程的施工隊伍,落實弱電管網的預埋工作。二要全速推進智慧校園建設,加強與合作方的協商力度,盡快明确各項目的資金來源、招投标方式,制定出相關方案;盡早确定有關運營商的店面位置和面積,啟動基礎網絡,校園一卡通、集成門戶、網上辦事大廳、安防監控系統以及職教診改平台、5G基站等建設工作。三要加快設施設備采購進程,大力推進空調、電梯、課桌椅、黑闆、實驗實訓設備等采購工作。四要協同布局校園綠化、美化、文化及物業安保等工作。五要及時聯系各二級學院,統計二次裝修采購所需物品和設備,做好下一步工作計劃。

領導調研

3月24日,黃海市衛生學校校長胡維等一行到新校區建設現場參觀交流。我校黨委書記任軍、校紀委書記夏劍賓等人陪同參觀。

● 3月25日,阜陽職業技術學院紀委書記王海龍等一行到新校區建設現場參觀交流。我校紀委書記夏劍賓等人陪同參觀

4月1日,經開區一級巡視員黃建軍、市人大常委會機關二級巡視員葉小平、市委辦正縣級督查專員黃國祥、市重點辦主任謝航珍、市重大項目辦幹部鐘沛航一行到我校新校區建設項目現場實地督查,掌握項目建設情況,了解項目建設推進中遇到的困難問題,組織協調有關事項。市教體新區建設指揮部辦公室主任楊榮輝、常務副主任易國民,我校黨委書記任軍、校長楊雲山、校紀委書記夏劍賓等一行陪同督查。

5月8日,校領導率有關部門負責人一行深入新校區建設一線,現場辦公,先後到廣場、師生活動中心、2号學院樓、廣場架空層等建設區域,認真聽取有關負責同志和施工單位負責人的情況彙報,研讨确定急需落實的各類事項。随後,校領導一行到廣潤項目部會議室召開工作調度會,會同食堂承包商以及項目施工單位、監理單位、跟審單位商讨對接食堂裝修施工有關事項,聽取項目建設情況彙報,調度工程進度,協調工作困難,研究工作舉措,安排工作計劃。

(供稿 潘睿琦 攝影 曾建兵)

上一條:工作簡報——2021年第七期 下一條:工作簡報——2021年第五期

關閉

版權所有@澳门6766官网 | 地址:江西省宜春市中心城區中山西路399号 | 郵編:895165248 | 郵箱:zgqz007xchb@163.com 電話:895165249 | 澳门6766官网

XML 地圖
